Wie setze ich Abhängigkeiten?

Ab der Business Cloud unterscheidet factro zwischen Vorgänger- und Nachfolger-Beziehungen, die im Gantt-Diagramm gesetzt werden können.

Abhängigkeiten setzen

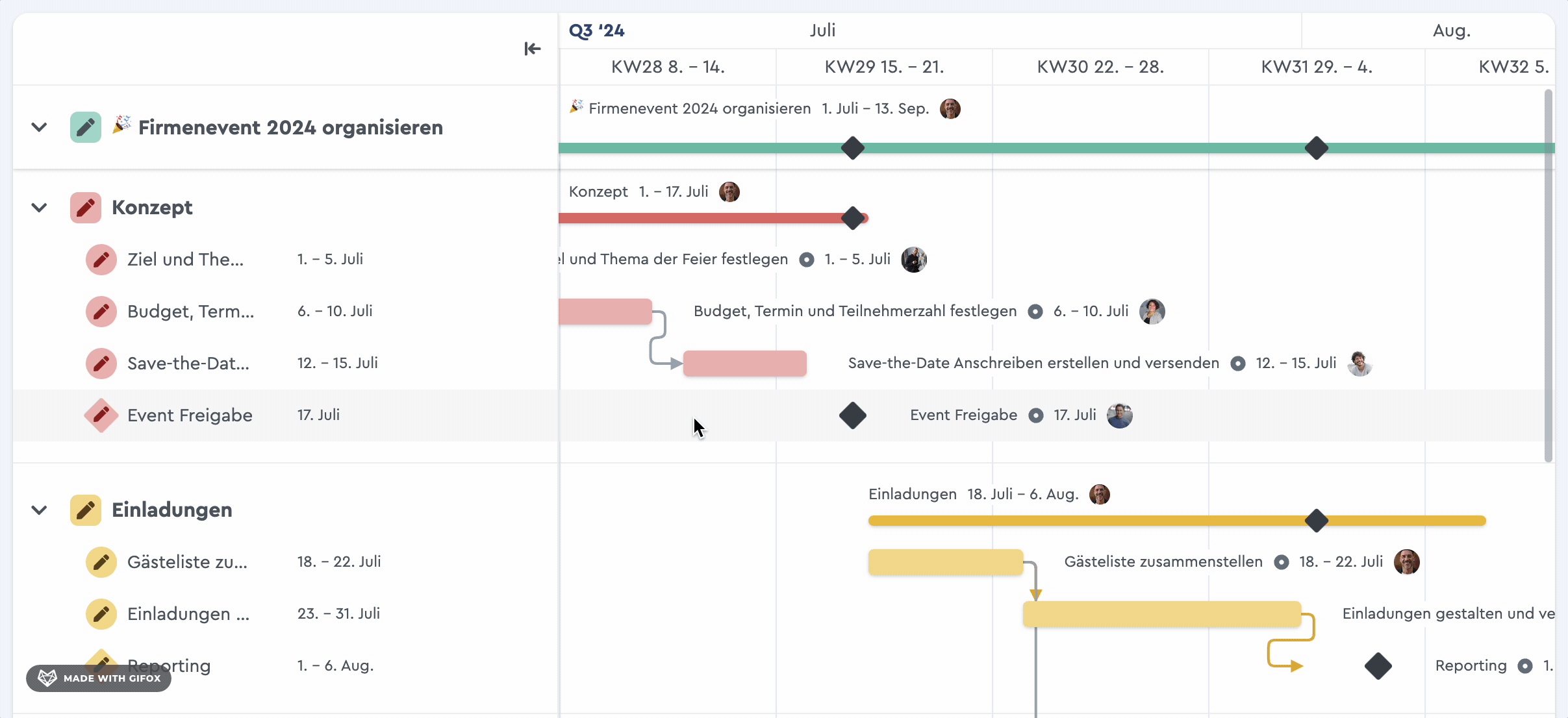

Ein Screenvideo, in dem dargestellt wird, wie Aufgaben im Gantt Chart verknüpft werden

  1. Um eine neue Abhängigkeit zu setzen, fährst Du mit der Maus über den Aufgabenbalken
    der Aufgabe, die Du verknüpfen möchtest. Rechts neben dem Balken erscheint ein grauer Kreis, den Du anklickst. Anschließend erscheint ein blauer Pfeil, den Du mit gedrückter Maus zu der Aufgabe ziehst, die Du verknüpfen möchtest.
  2. Auf diese Weise setzt Du eine Beziehung zwischen den ausgewählten Aufgaben.
    Die zuerst angeklickte Aufgabe wird zur Vorgänger-Aufgabe. Die als zweite angeklickte Aufgabe wird zur Nachfolger-Aufgabe.
  3. Die Abhängigkeit zwischen den Aufgaben erkennst Du an einem Pfeil, der sie verbindet.
    Ist der Pfeil rot, so bedeutet das, dass die Nachfolger-Aufgabe zeitlich vor der Vorgänger-Aufgabe liegt und damit in einem zeitlichen Konflikt steht.

Nachfolger zeitlich verschieben

Um einen zeitlichen Konflikt zu lösen, kannst Du die Nachfolger der Aufgabe, deren End- bzw. Startdatum (falls kein Enddatum vorhanden ist) geändert wurde, um die gleiche Zeitdifferenz ebenfalls verschieben. Vorausgesetzt, Du hast ein Schreibrecht für alle nachfolgenden Aufgaben.

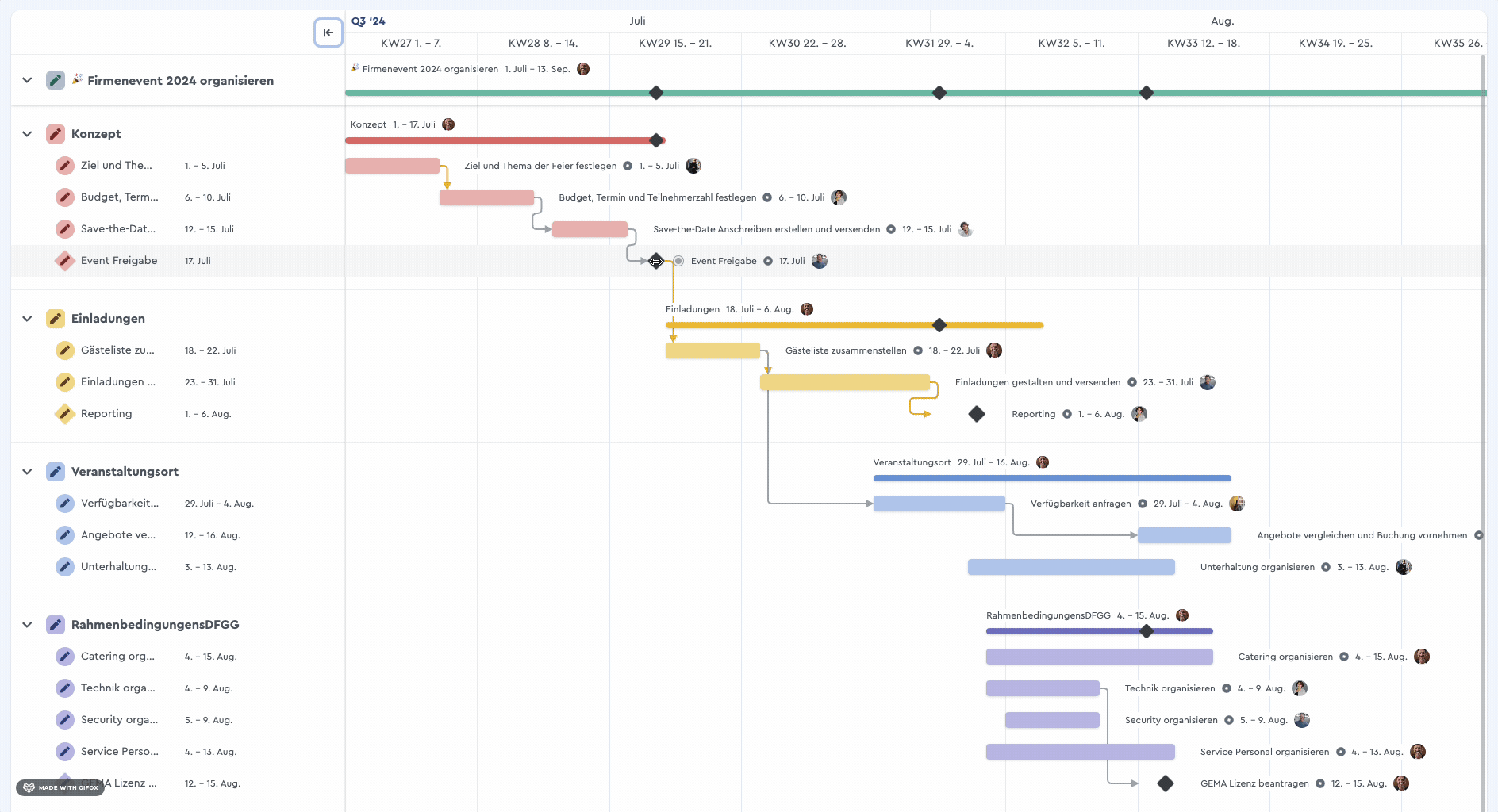

Ein Screencast, der darstellt, wie Aufgabe im Gantt Chart verschoben werden können

🚨 Hast Du nur ein Schreibrecht für ein einzelnes Paket innerhalb eines Projektes (nicht aber für das gesamte Projekt), kannst Du nicht die gesamte Kette an Nachfolgern verschieben, wenn diese zum Teil auch in anderen Paketen liegen.

Bist Du als Mitarbeiter oder Gast (bzw. Planer oder Admin ohne Schreibrechte) lediglich ausführend in einer Aufgabe, kannst Du nur den Zeitraum dieser Aufgabe, nicht aber den der nachfolgenden Kette verschieben. Mehr Infos zu den Möglichkeiten und Limitierungen der Ausführung einer Aufgabe findest Du hier.

Abhängigkeiten rückgängig machen

Du möchtest eine fälschlich gesetzte Abhängigkeit wieder löschen?

  1. Fahre mit der Maus über die Verknüpfung, die Du löschen möchtest.
  2. Neben dieser Verknüpfung erscheint nun ein rotes X.
  3. Klicke auf das X-Icon und lösche dadurch die Abhängigkeit.

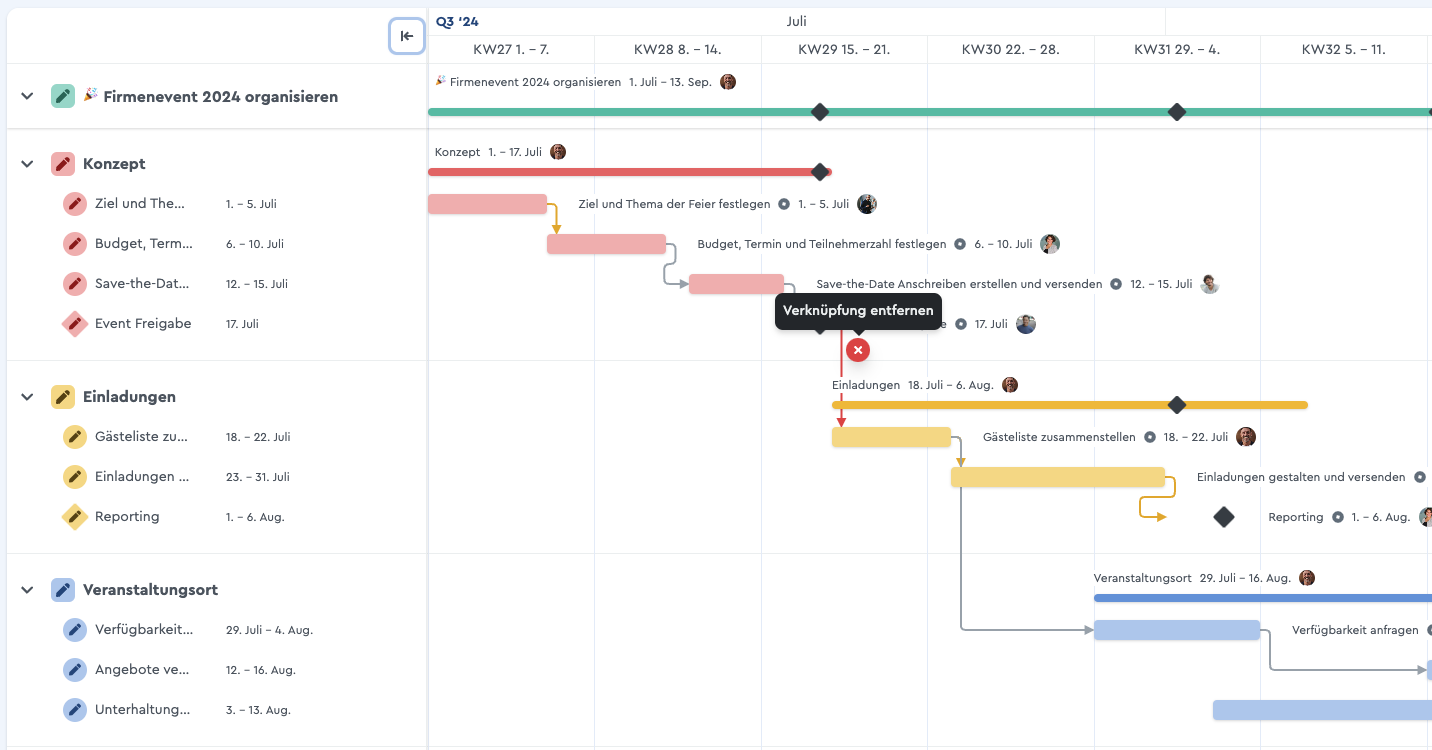

Ein Screenshot, wie Du Verknüpfungen im Gantt Chart löschen kannst

Aufgaben verknüpfen

Unabhängig von Deinem Cloud-Tarif kannst Du Verbindungen zwischen Aufgaben auch in den Aufgabendetails über das Feld "Verknüpfungen" mit einem Klick auf "Verknüpfungen bearbeiten" herstellen. Alternativ suchst Du die Aufgabe, die Du verknüpfen willst, über das Dropdown-Menü.

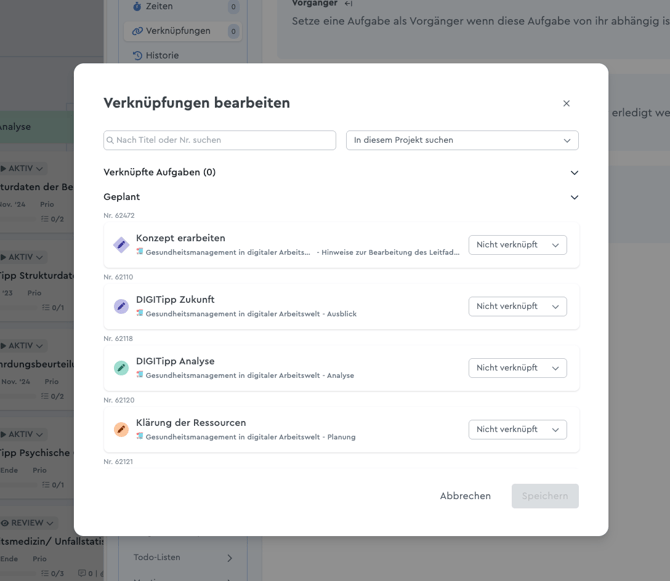

Verknüpfungen innerhalb der Aufgabendetails herstellen
